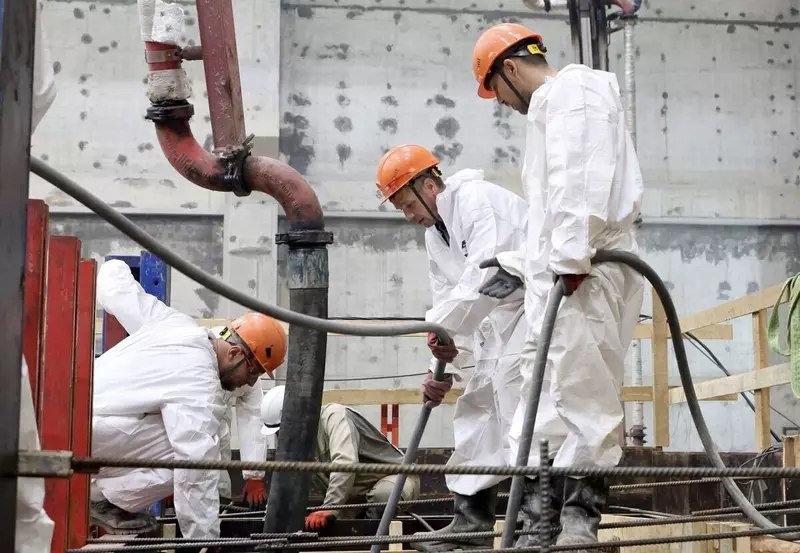

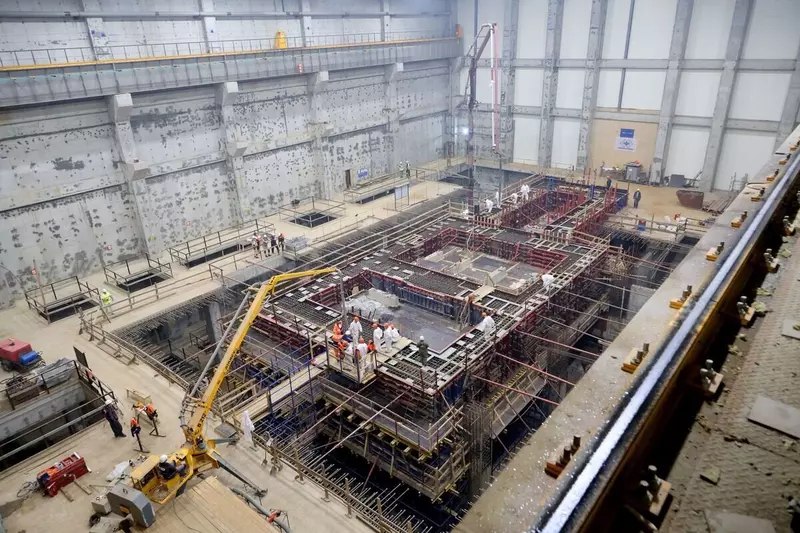

На стройплощадке энергоблока БРЕСТ-ОД-300 в Северске завершили заливку фундамента под турбоагрегат. За сутки строители уложили 578 кубометров тяжелого бетона.
Фундамент отличается повышенной прочностью и оснащен системой виброизоляции — в него вмонтировали 36 пружинных элементов. Они снижают нагрузку от работающей турбины на колонны и соседнее оборудование. Через две недели, после набора бетоном необходимой прочности, начнется монтаж опорных закладных плит для турбины и генератора, которые затем зальют безусадочным раствором.
Завершающий этап работ запланирован через месяц. Осенью строители приступят к установке основного силового оборудования — турбины и генератора.
